2021年度提升農村通信網絡工程項目已提前完成目標

湖南省人民政府門戶網站 kksjwx4.cn 發(fā)布時間: 2021-08-24 11:35 【字體:

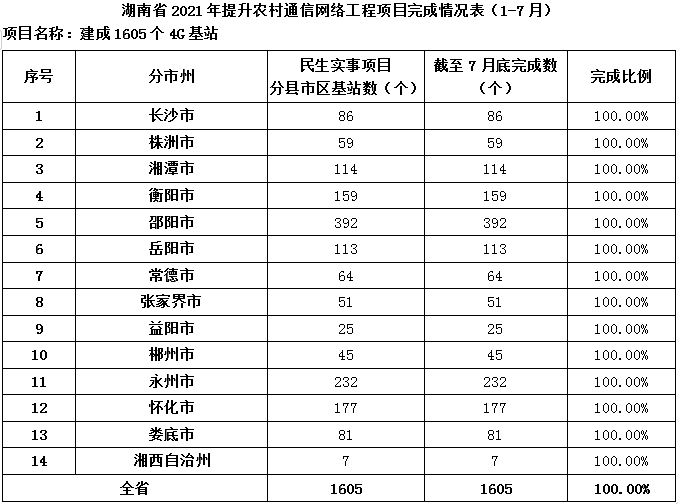

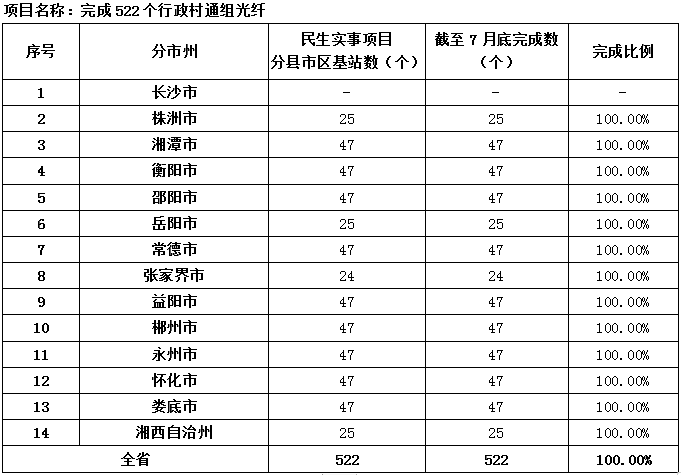

  提升農村通信網絡工程是指在我省農村地區(qū)建設4G網絡和光纖,包括建成1605個4G基站和完成522個行政村通組光纖兩個子項目。

  在省委、省政府的領導下,省通信管理局高度重視,迅速制定工作方案、排定建設進度、明確責任單位,通過現場檢查、定期通報等措施加快項目進度,主動收集實施過程中出現的困難和問題,研究制定針對性解決方案并強化落實。截至2021年7月底,提升農村通信網絡工程項目建設進度達100%,提前完成了年度目標。下一步,我局將務求把好驗收關,保障項目正常投產運行,讓信息通信發(fā)展成果惠及更多農村群眾。

圖為岳陽市平江縣甕江鎮(zhèn)九龍灣村通組光纖建設。


信息來源: 湖南省通信管理局      責任編輯: 朱格林
